samedi 28 mai 2011

J100 - et toutes nos dents !!!!!

Nous fêtons aujourd'hui les 100 jours du chantier.

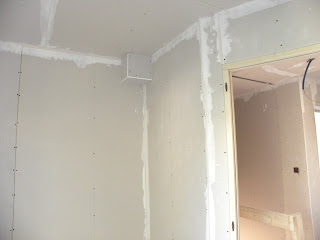

Pour l'occasion, Claude, Philippe II et Jérémy se démènent pour finir le placard de l'entrée, ici vu de l'intérieur du bureau:
 et ici, vu du salon:


Ensuite, ils profitent d'être trois pour poser les plaques de Fermacell (à vue de biceps, 200kg par plaque) aux endroits qui supporteront des éléments lourds:

-> derrière le meuble-vasque suspendu de la salle d'eau du RDC
-> tout le long de la cuisine (éléments muraux et hotte aspirante)




Tout cela, bien sûr, en passant les gaines électriques nécessaires à l'installation de la cuisine.









Et puis, tant qu'ils y sont, ils posent le placo dans toute la pièce à vivre.



On n'arrête pas une équipe qui gagne !

Demain c'est dimanche, ils n'auront pas volé un peu de repos.

vendredi 27 mai 2011

J99 - Les rails du rez-de-chaussée

Jérémy a rejoint Claude aujourd'hui pour lui donner un précieux coup de main.
Ensemble, ils ont:
  • posé tous les rails de la pièce à vivre (salon / salle à manger / cuisine)
  • posé tous les rails du bureau
  • posé les rails qui vont former l'ossature du placard de l'entrée (empiétant sur le bureau)
  • posé les rails de la salle d'eau du RDC

  • posé la porte du bureau
  • commencé à fixer le placo du bureau

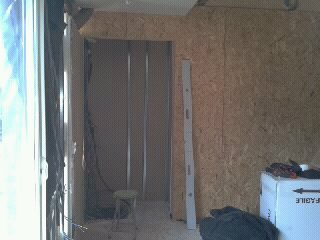

L'intervention de Virginie a bien failli retarder le chantier: elle a oublié de prévenir Philippe II de ses changements de plans d'aménagement du bureau. De ce fait, Philippe II est obligé de déplacer des gaines qu'il a déjà posées, avant que Claude ne ferme les murs avec son placo. Qu'à cela ne tienne, les deux compères s'attellent à la tâche et terminent le placo du bureau dans la soirée:

jeudi 26 mai 2011

J98 - Poursuite du jointoiement du placo à l'étage

Eh ouais, jointoiement, du verbe jointoyer. Claude jointoie (je ne m'en lasse pas) les plaques de placo à l'étage avec du MAP (Mortier Adhésif Placo). C'est un boulot de longue haleine. Ensuite , il devra poser des bandes pour lisser et camoufler les joints et les vis. Courage La Tornade !

mercredi 25 mai 2011

J97 - La porte d'entrée





Claude a façonné des coffrages à l'étage, pour y faire passer les gaines de la VMC double-flux.

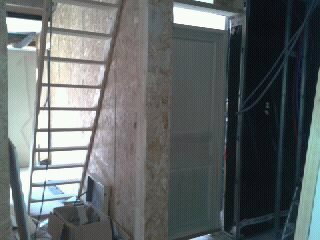

Puis, avec Lionel, ils ont posé la porte d'entrée. Ce ne fut pas facile car la porte, stockée depuis plusieurs mois sur le terrain, s'est déformée (même parfaitement emballée)
Et puis quelle déception: une magnifique porte en acier sur un chambranle en bois très bas de gamme.
Même les vis ont fait éclaté ce bois qui ne semble même pas digne d'une porte intérieure 1er prix. C'est incompréhensible. Nous allons demander de sérieuses explications à Bricofenêtres.

mardi 24 mai 2011

J96 - Le placo de l'étage est terminé

Philippe et Claude ont travaillé comme des forcenés, toute la journée.
Ils ont terminé la pose du placo dans la salle de bain des enfants:
et la salle d'eau des parents, y compris l'habillage de la cloison à galandage:

lundi 23 mai 2011

J95 - Le retour de Claude-la-tornade

Claude, le retour ! Les proprios ayant suffisamment avancé, Claude peut revenir et poursuivre la pose du placo. Aujourd'hui, il a terminé le tour des baies vitrées, ce qui n'était pas une "mince" affaire car l'isolant en laine de verre est trop épais par endroit et gêne la pose du placo. Pour les autres fenêtres Philippe a anticipé en mettant moins d'isolant pour laisser de la place au placo.
La chambre parentale:
 La chambre du fiston:
La course contre la montre continue: Philippe doit terminer l'isolation des tours de fenêtres du RDC, car il sait que Claude travaille vite et ne tardera pas à le rattraper.

J94 - Plomberie et VMC - suite

Virginie a percé le troisième trou dans le plancher de l'étage: celui pour faire passer l'évacuation des WC des enfants. Puis, avec Philippe, ils ont posé les WC suspendus, pour repérer les passages d'eau et les évacuations et anticiper sur l'habillage du coffre par le plaquiste.
Enfin, pour finir, passage des gaines VMC qui viennent du RDC. Il faut ruser pour percer le plancher et slalomer entre les solives et les chevrons de plancher mais ça passe. Le petit placard, initialement prévu pour abriter le tuyau de l'aspiration centralisée, est déjà bien rempli.





samedi 21 mai 2011

J93 - La plomberie avance, l'électricité est finie à l'étage

Quelques soirs de semaines + un samedi ont permis d'avancer sur la plomberie, l'électricité la VMC double flux. En électricité, l'étage est terminé. Les prises sont posées et le câblage est fini. Les prises ont un cache de protection orange contre la peinture, le plâtre, etc...
Au RDC, la gaine technique où passent tous les fils est posée. Philippe II a encore fait une œuvre d'Art ! Pourvu qu'il ne parte pas en vacances pendant 1 an, sinon on est mal...
Dans toute la maison, les plots "DCL" sont posés au plafond. Ils permettent de suspendre des lustres, ou de mettre directement des ampoules. Il suffit d'interchanger le plot de branchement.
 Celui-là pour mettre des fils :

Celui-ci pour mettre une ampoule :
En attendant, un petit malin a trouvé où ranger les clés des portes :
Côté plomberie, Philippe a commencé le raccordement des eaux usées des toilettes vers la cave.
Il veut réutiliser l'ancien tuyau en fonte et va y raccorder les nouveaux tuyaux PVC.
Depuis le RDC, ça donne ça:
Philippe a également percé le trou pour faire passer l'évacuation des WC de la salle d'eau parentale (les crottes de souris sont en fait du liège en vrac, pris en sandwich entre les deux épaisseurs de plancher.
 Il a aussi posé des tuyaux de PER, en préparant les sorties dans les cloisons. Il a compris comment fonctionne la pince à glissement, qui permet de poser les raccords sur les tubes.
Il n'est pas encore aussi doué que son homonyme électricien, mais c'est quand même un joyeux bazar. Heureusement qu'il a noté la destination des tuyaux sur des étiquettes.

Le mur de la salle d'eau parentale est isolé. Claude va pouvoir poser le placo sur ce mur mitoyen avec le palier.

Un aperçu du ciel par notre puits de lumière en haut de l'escalier.

mardi 17 mai 2011

J - 75 avant l'emménagement !!!

Eh oui, maintenant nous comptons les jours "à rebours" car nous avons signé le compromis de vente de l'appartement.
Nous devons impérativement déménager le week-end du 30 juillet.
Nous ne pouvons plus reculer: il nous faut des commodités, de l'eau - voire de l'eau chaude - et de l'électricité pour le 30/07 !!
Au cas où nous n'aurions pas été assez stressés, voici une motivation supplémentaire !!!

dimanche 15 mai 2011

J92 - La porte à galandage aussi..

Ben...euh...voilà...en fait, comment dire...?
Philippe et Virginie, même à ce stade d'avancement de la maison, trouvent encore le moyen de changer les plans. Honteux, ils ont défait tout ce que Lionel a fait hier, pour déplacer la porte à galandage de leur salle d'eau.
La salle d'eau avait une superficie confortable, mais leur chambre attenante avait un placard un peu "ric-rac". Ils ont donc décidé de repousser la cloison et la porte à galandage, pour rétrécir la salle d'eau et pouvoir aménager deux placards supplémentaires avant la cloison. On voit bien l'ancien et le nouvel emplacement de la porte sur la photo : placo blanc de la chambre / placo vert (hydrofuge) de la salle d'eau.
 Puis Philippe est retourné au charbon: continuer d'isoler le tour des fenêtres (polystyrène + pare-vapeur)
Il faut vraiment se dépêcher si on veut que Claude-le-plaquiste revienne poursuivre son œuvre. Et si en plus on change tout le temps d'avis...

samedi 14 mai 2011

J91 - La porte à galandage

Lionel a volé, une fois de plus, au secours des proprios-super-à-la-bourre.
Il avait pour mission:
  • d'assembler le mur en bois qui doit couronner le mur maçonné
  • de monter la porte à galandage de la salle d'eau parentale.
Magnifique ! many thanks indeed !

mardi 10 mai 2011

J90 - J nonante comme on dit à Bruxelles - Le Petit Frère tout seul comme un grand

François avait des fourmis dans les jambes après une journée harassante de séminaire au boulot (croisière en Bateau Mouche...). Pendant que Philippe le boss était à l'entrainement de Rugby, il a vidé la cave qui était remplie de l'ancienne laine de verre du toit de la maison d'origine. A lui tout seul, comme un grand, de nuit... Quelle motivation !
Si ça se trouve, quand on lui a dit "Attention, tu vas peut être tomber sur des souris" (on pensait à ça) :
 Il a dû s'imaginer ça et foncer tête baissée :
Le résultat, c'est ça, et on annonce des voyages à la déchetterie !
Quand à la tête baissée, elle a eu droit à une belle bosse et une égratignure. Pas cool de mesurer plus d'1m80 dans cette cave.

lundi 9 mai 2011

J89 - nocturne - OSB et décoffrage

Bon, après une journée de boulot, on s'est fait une petite nocturne avec François, le frère de Philippe. On a fait un trou pour les évacuations des eaux usées qui passeront par la cave. Le WC suspendu est en suspens...
On a aussi terminé de poser les derniers morceaux d'OSB qui manquaient sur le mur Est, rentré du Fermacell, et rangé le matos.
Le mur Est est décoffré. On viendra ajouter sur cette arase, un mur en Ossature pour aligner avec le reste de la maison.






Il restera 1 mètre à reboucher en bas du mur, avec du mortier.

dimanche 8 mai 2011

J88 - l'étanchéité des façades, toujours....









François et Philippe continuent de maçonner le morceau de mur restant de l'ancienne maison.



















Puis il s'attaquent à l'étanchéité de la façade Sud, qui avait un peu été laissée de côté: rajouter des morceaux d'OSB où il n'y en a pas +  jointoyer les plaques entre elles.  En attendant la pose du pare-pluie sur ces 2 façades, l'orage peut éclater, cela ne devrait pas trop mouiller l'isolant et le placo à l'intérieur de la maison.








Néanmoins, le tour des fenêtres n'étant pas encore terminé, la pluie peut donc toujours passer par là. Pourvu que le beau temps perdure.

samedi 7 mai 2011

J85 à J87 - on se calme

Claude est reparti, il va faire un break en attendant que les proprios avancent un peu dans les taches qui leur incombent. Philippe II poursuit l'électricité à son rythme.
François, petit frère du propriétaire, est venu donner un coup de main pour le week-end.

Il faut remettre en place les couvertines en zinc sur le rebord de l'ancien mur de la maison (côté square, au Nord). Nous les avions enlevées afin de remaçonner le haut du mur abîmé lors de la destruction du toit. Maintenant que le mur bois est monté, que le rebord du mur béton est cimenté, nous pouvons reposer les couvertines d'origine afin de refaire l'étanchéité. C'est François qui s'y colle, perché sur une échelle à plus de 4 mètres de hauteur (avec harnais de sécurité), assisté de Virginie qui lui passe outils et matériaux depuis le toit.
Belle crise de rire quand il a malencontreusement pris le pare-pluie dans la perceuse. Le pare-pluie s'est entortillé autour de la mèche comme une pelote et s'est déchiré sur une bonne trentaine de centimètres. Il a du détortiller et réparer les dégâts dans le pare-pluie avec l'adhésif spécial. Virginie a bien ri, François un peu moins.
En fin d'après-midi, Philippe a volé à leur secours pour terminer la pose des couvertines.
